红牛城市快速路项目K0+900处出现山体滑坡地质灾害安全隐患,州交通运输局及时处置

来源:bet娱乐场886365.com    2016-07-03 15:44:00

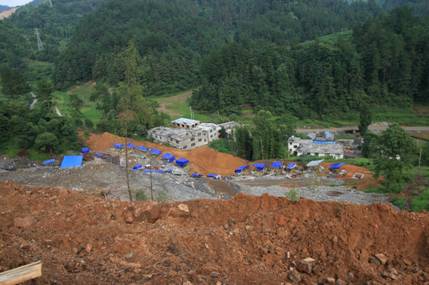

    2016年7月2日凌晨,都匀市遭遇强降雨天气。红牛城市快速路项目K0+900段左侧高边坡路段出现山体裂隙,存在巨大地质灾害安全隐患。经初步勘察,滑体体积约50万立方米,属深层大型滑坡。截止目前,现场变形裂缝纵横交错,电力部门110KV输电线路铁塔地基基础出现明显下沉、开裂现象。滑坡威胁西园村十组(小米万)7户29人及红牛城市快速路项目施工人员和设备的安全。灾情分级IV级,险情分级小型。
    州交通运输局接到灾情报告后,于7月2日组织相关人员前往现场处置。一是通知供电部门立即到现场对铁塔进行调查处理。二是立即协调都匀市转移滑坡体下方受滑坡威胁的群众7户29人。三是立即安排施工单位转移施工人员和机械设备到安全位置,同时设置安全警戒线,加强监测和预警。
    截止目前,一是已将山坡下方存在安全隐患的7户29名村民全部转移并临时安置在宾馆;二是位于山坡上方110KV输电线路已停止输电,并安排设计单位对铁塔作出处理方案;三是将该路段内的施工人员和机械设备转移到安全区域,并在项目各路口及危险区域设置安全警示标示、划定安全警戒线,同时在裂隙处设置监测设备,加强观测和预警。

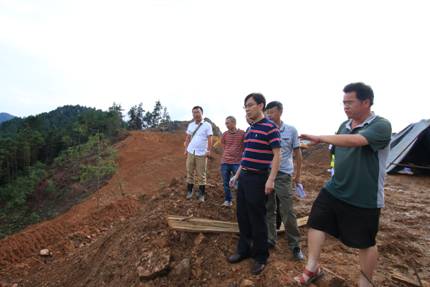

    7月3日下午,我局文永生局长又亲临滑坡现场,进一步安排部署应急处置工作并提出以下几点要求:一是要进一步明确各方责任,做到各司其责;二是措施要更加精准到位,确保人员的绝对安全。1是项目施工单位要加强警示标牌的设置,要有准确的提示标语,并中断进出隐患点的交通;2是都匀市指挥部要安排专人值守,做好受灾群众的解释疏导工作,确保7户百姓一定撤出危险区域,防止出现监管漏洞;三是业主办要加强监督管理工作,安排值班人员,确保全天24小时现场值班;四是施工单位要更进一步完善应急预案,确保发生突发应急情况时能在第一时间开展救援处置工作;五是各单位要加强沟通协调和信息报送工作,每半天召开碰头会,确保信息畅通。




分享到: 更多
